Длительные поиски подрядчика для завершения строительства терминала по регазификации сжиженного природного газа (СПГ) в Василикосе завершились.
Государственная компания ETYFA в течение года вела переговоры с десятью кандидатами, среди которых были крупные международные организации с большим опытом в реализации масштабных энергетических проектов.
Наконец на днях определили победителя тендера. Им стало кипрское подразделение Technip Energies — T.EN PMS Services Ltd, с которым ETYFA подписала соответствующий контракт. Technip Energies — это одна из крупнейших компаний в области инжиниринга, строительства и управления энергетическими проектами. Международная корпорация с более, чем 70-летним опытом, имеет офисы в 34 странах, в которых работает свыше 17 тысяч сотрудников. В портфолио компании более 450 крупных проектов, включая терминалы, заводы и инфраструктурные объекты по всему миру.
Выбор такого партнера может стать переломным моментом для затянувшегося проекта, который до этого неоднократно тормозился из-за ошибок в управлении, уходов подрядчиков и подозрений в нецелевом расходовании средств — в том числе со стороны китайского консорциума CPP.
В ближайшее время должна состояться встреча руководства ETYFA и Technip Energies, на которой будет разработан обновленный план-график работ. Ожидается, что уже через неделю подрядчик сможет приступить к активной фазе реализации проекта.
На первом этапе предстоит:
- провести оценку текущего состояния строительной площадки в Василикосе;
- подготовить документы для новых тендеров, особенно по береговой инфраструктуре;
- определить объемы незавершенных работ как на суше, так и на море;
- сформировать реалистичный бюджет и сроки окончательной сдачи терминала.

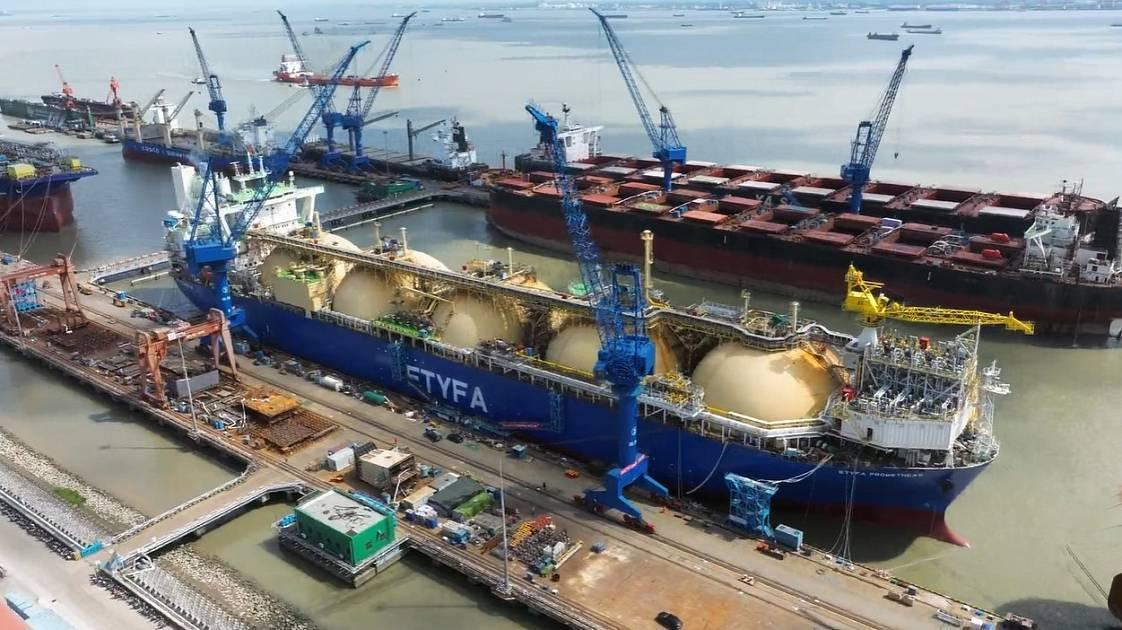

В настоящий момент остается нерешенным один из ключевых технических вопросов: завершение строительства морского причала, к которому должен пришвартоваться плавучий терминал «Прометей».
Судно ожидает установки и сертификации оборудования, которое все еще изготавливается в Малайзии. ETYFA получила юридическое заключение от лондонских консультантов, согласно которому компания имеет право без нового тендера продолжить сотрудничество с консорциумом VPSM (в его состав входят Multimarine Services и Spanopoulos Group), ранее привлеченным китайской CPP в качестве субподрядчика для строительства пирса. Переговоры с VPSM были непростыми, но сейчас, по неофициальной информации, соглашение находится на финальной стадии.
Ситуация усугубляется тем фактом, что значительная часть оборудования длительное время находилась под водой. Уже запланированы технические обследования на месте, чтобы выяснить возможно ли немедленно приступить к завершению работ или потребуется ремонт и обслуживание поврежденных конструкций.
Хотя проект снова сталкивается с неопределенностью, выбор Technip Energies дает основания надеяться, что строительство терминала в Василикосе будет наконец завершено. Это жизненно важный шаг для обеспечения чистой, устойчивой и конкурентной энергетики Кипра, сокращения зависимости от мазута и интеграции страны в общеевропейскую энергетическую инфраструктуру.
