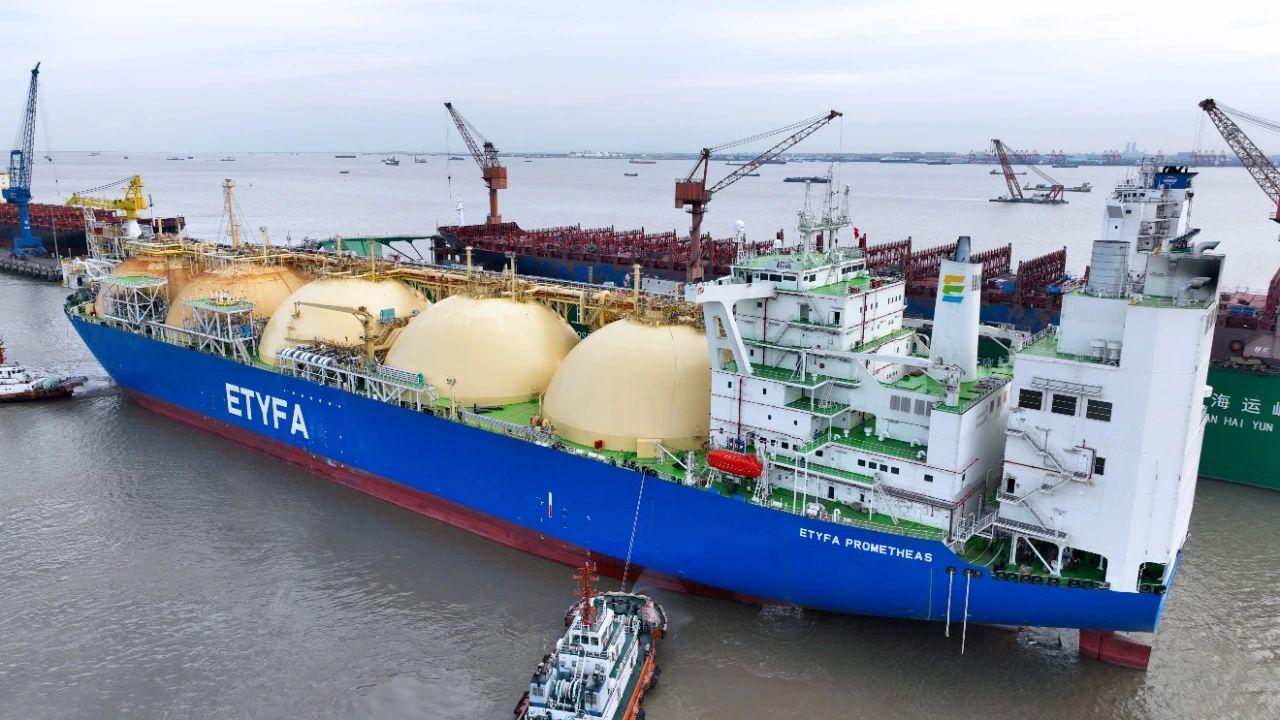

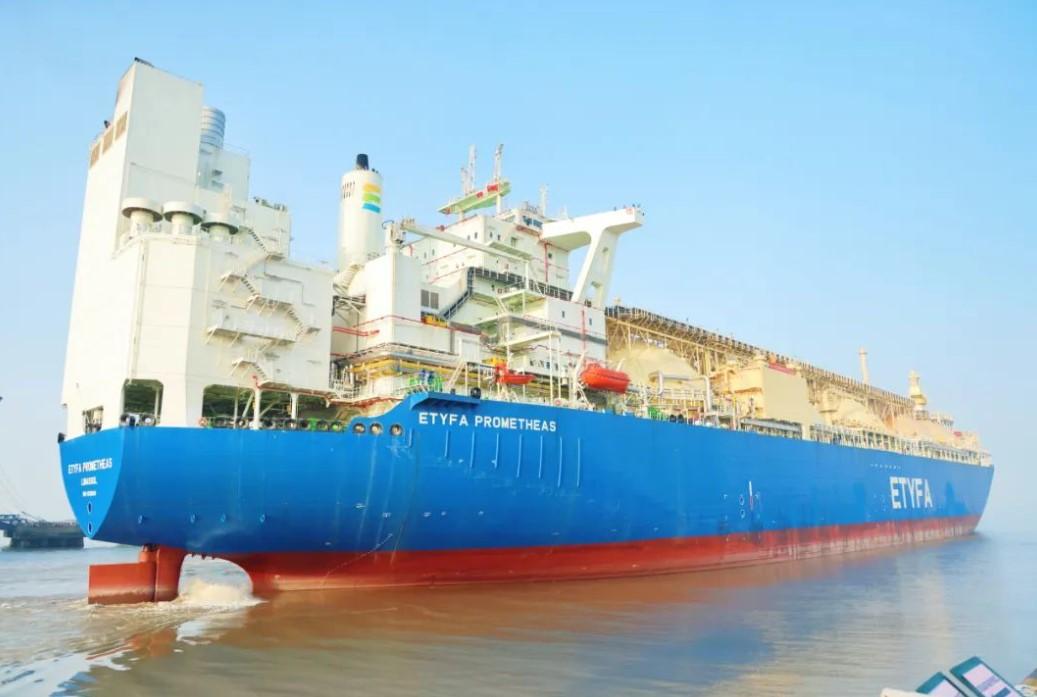

Плавучую регазификационную установку «Этифа Прометеас» отправят из Шанхая на Кипр в начале декабря.
Об этом в среду, 14 ноября, заявил министр энергетики Йоргос Папанастасиу.
По его словам, доставка займет от 20 до 45 дней. Министр отметил, что столь существенная временная разница объясняется тем, что пока не известно точное количество дней, необходимых для прохождения официальной сертификации для использования судна в качестве FSRU. Тем не менее, ожидается, что установка прибудет на Кипр не позднее конца этого года.
Папанастасиу также рассказал, что итоговую сумму, которую должны выплатить консорциуму CPP-Metron (CMC) в качестве гарантии, значительно снизили. К слову, правительство Кипра отказалось выделять дополнительные средства, запрашиваемые китайским консорциумом. Таким образом, проект по строительству терминала сжиженного природного газа в Василико вскоре может возобновиться. В настоящее время идет активный поиск нового подрядчика.
Напомним, чтодоговор о строительстве терминала сжиженного природного газа (СПГ) в Василико между правительством Кипра и международным консорциумом был подписан в декабре 2019-го года.
Церемония закладки первого камня состоялась 9 июля 2020 года при участии бывшего президента Кипра Никоса Анастасиадиса.
Проект включает в себя плавучую установку для хранения и регазификации, причал для швартовки плавучего блока, изотермические резервуары для хранения газа, испарительную систему и наземный трубопровода. По задумке, природный газ должны были импортировать на Кипр в сжиженном виде и преобразовывать в СПГ в газообразное состояние (регазифицировать), а затем использовать для работы электростанций.
Изначально строительство терминала планировалось завершить до конца 2021 года, затем график работ смещали на конец 2022 года и начало 2023 года. В конечном итоге, никто не мог назвать точную дату сдачи объекта. А в июле 2024-го года подрядчик и вовсе объявил о приостановке проекта. Согласно попавшем в СМИ данным, напряжение между государственной компанией по созданию инфраструктуры для природного газа (ЭТИФА) и китайским консорциумом CPP-Metron (CMC) возникло из-за отсутствия четких сроков работ по строительству терминала СПГ, а также проблем с отправкой на Кипр из Шанхая плавучей регазификационной установки.
Переговоры продолжались до 18 июля, когда подрядчик объявил, что выходит из проекта. Концерн осудил невыплату вознаграждения согласно контракту и подверг критике неопытность кипрской стороны и нанятых ею консультантов.
